Aktuelle Bauarbeiten und Beeinträchtigungen
Laim
Seit Mai 2024 laufen die Bauarbeiten für die Tram-Westtangente in Laim. Die umfassenden Verkehrsumlegungen haben zur Folge, dass sich die Leistungsfähigkeit der Fürstenrieder Straße um etwa 70 Prozent reduziert hat. Während der Bauarbeiten verliert die Straße ihre Eigenschaft als Nord-Süd-Achse im Münchner Westen.
Es kommt regelmäßig zu deutlichen Staubildungen, und wir möchten Sie darum bitten, Ihr Verkehrsverhalten entsprechend anzupassen. Bitte umfahren Sie die Fürstenrieder Straße weiträumig, wenn dies für Sie möglich ist.
Derzeit gibt es unter anderem folgende Veränderungen:
- Pro Fahrtrichtung steht in der Regel nur eine Fahrspur zur Verfügung, je nach aktueller Phase der Baustelle im äußeren oder inneren Straßenbereich. Dies wirkt sich teilweise auch auf kreuzende Straßen wie die Agnes-Bernauer-Straße und Gotthardstraße sowie die Aus- und Auffahrten an der A96 auf Höhe der Ammerseestraße aus.
- Die Hogenberg-Unterführung ist noch bis vsl. Ende 2026 gesperrt.

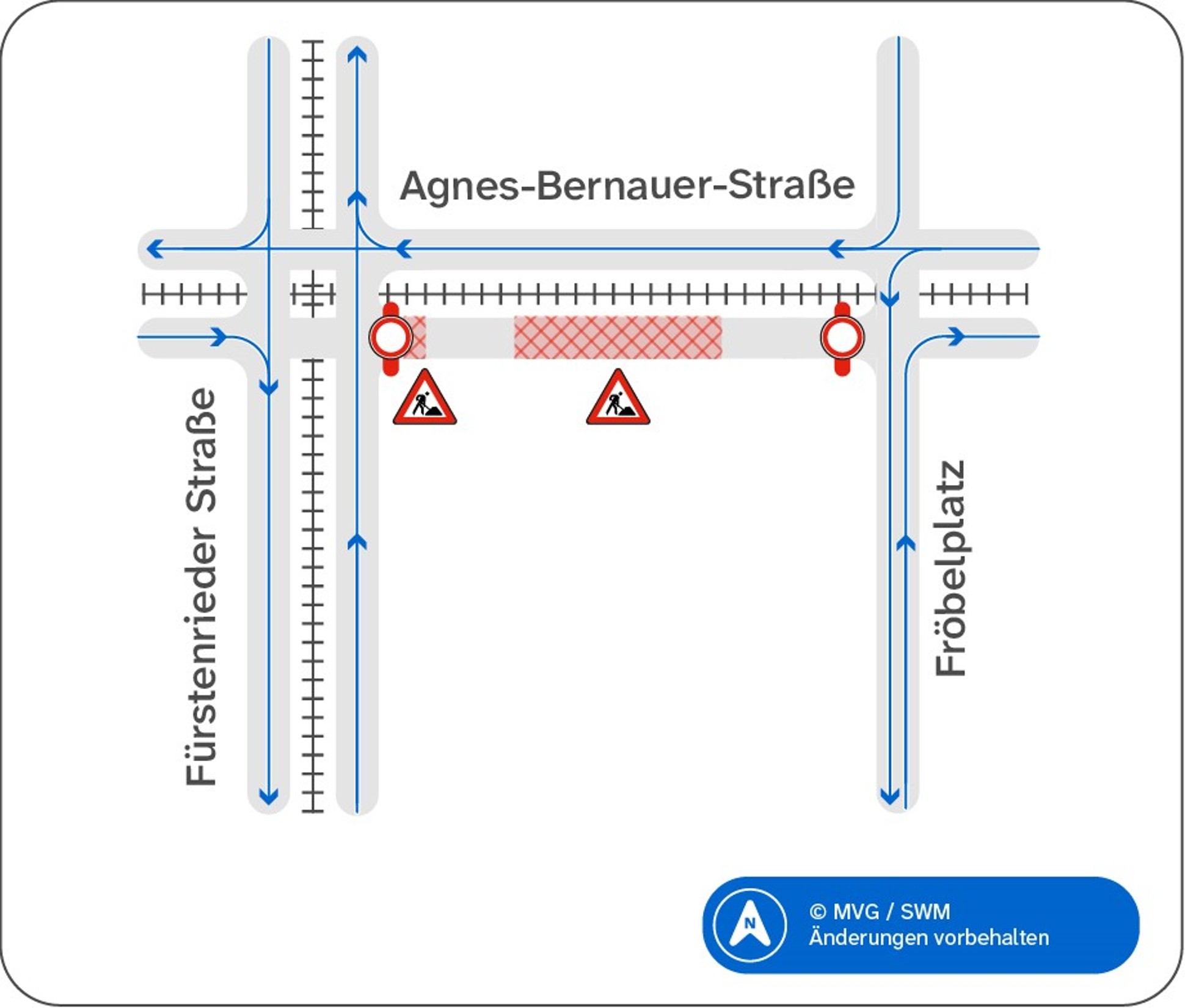

- Es entfallen Parkbuchten, Baufelder reichen teilweise sehr nahe an die Häuser heran.

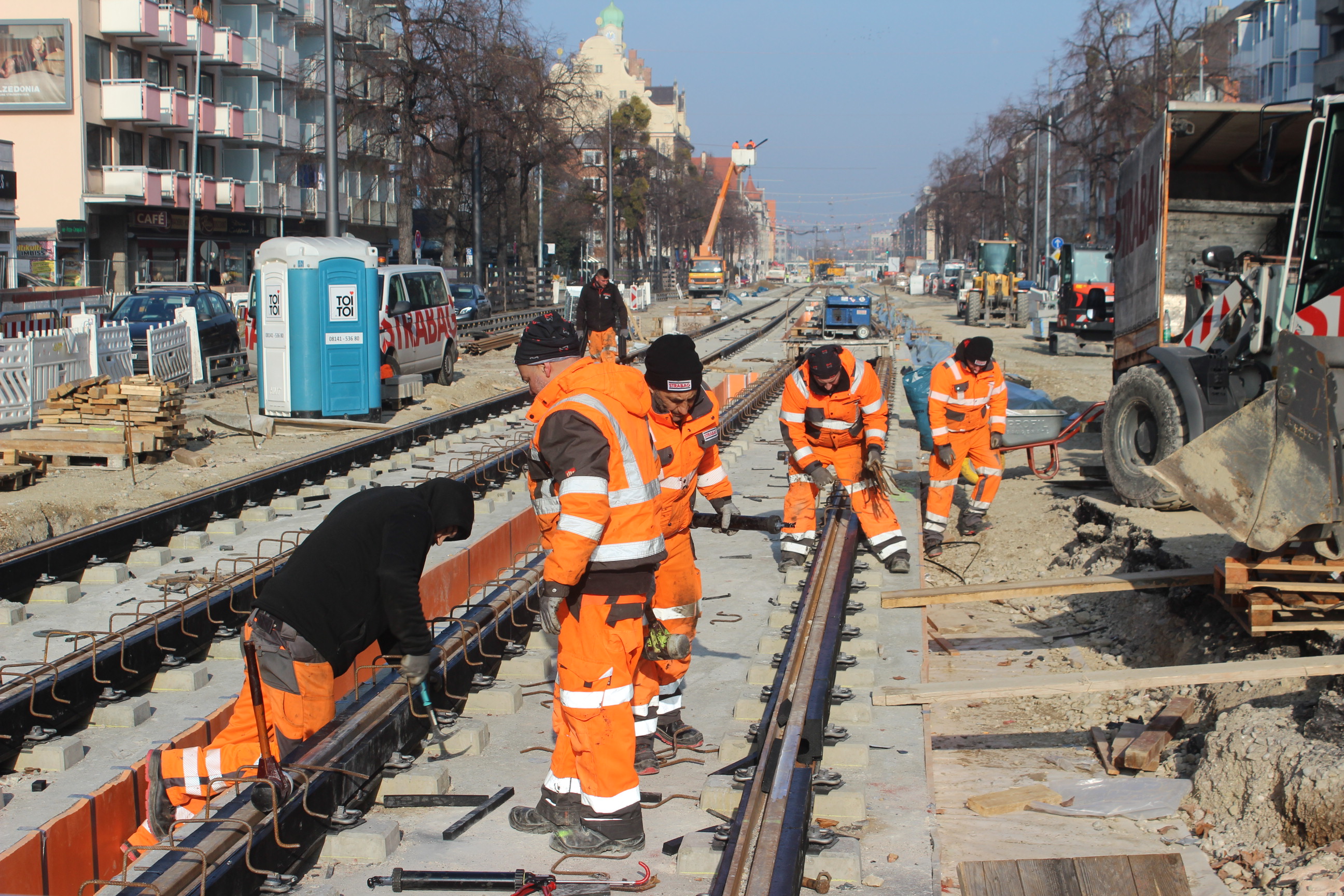

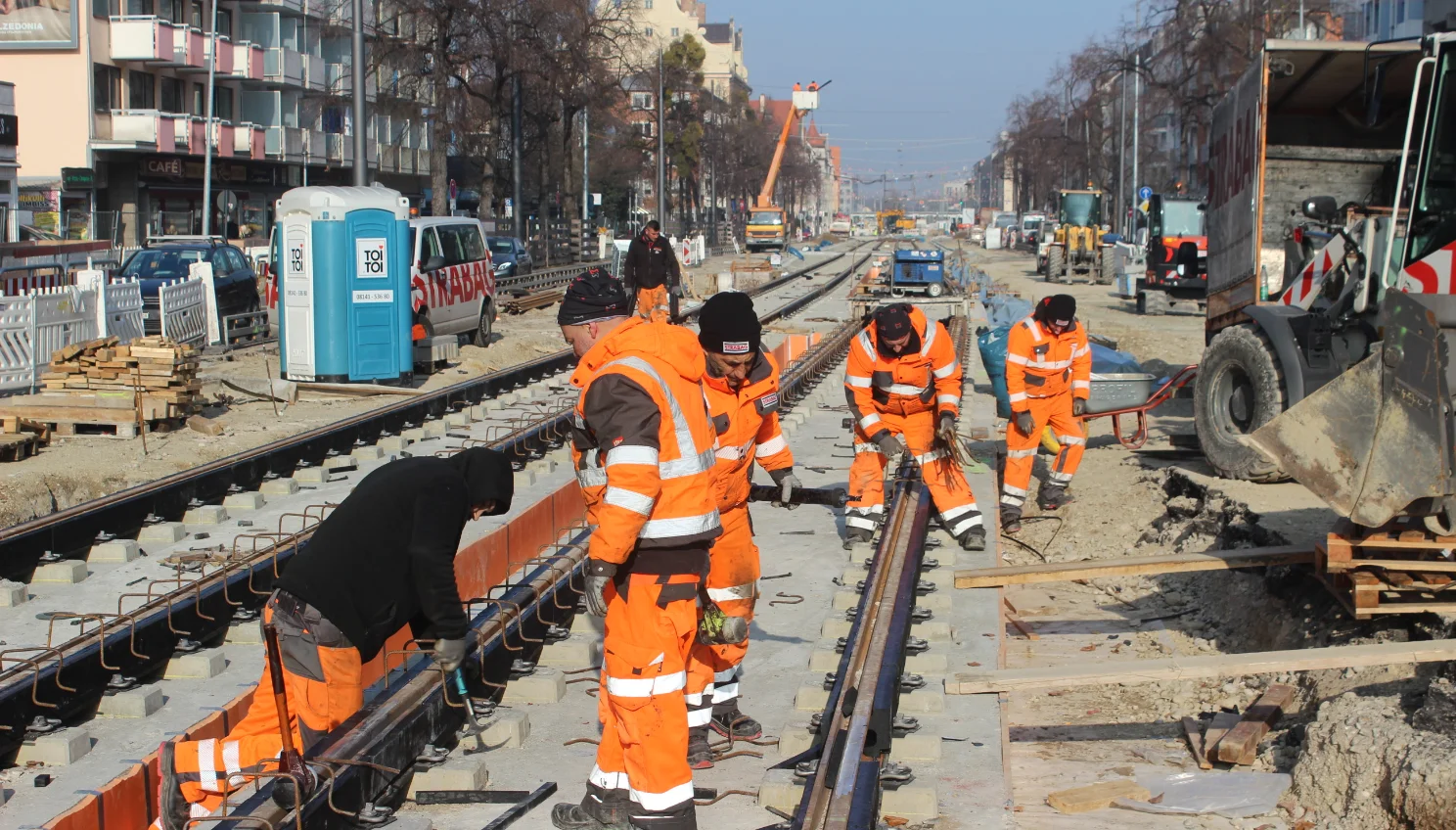

Gleisbau zwischen Agnes-Bernauer-Straße und Laimer Kreisel
Seit Mitte März läuft in der Mitte der nördlichen Fürstenrieder Straße der Gleisbau. Der Straßenverkehr verläuft seitlich an den Fuß- und Radwegen.
Im Bereich des Laimer Kreisel laufen die Arbeiten für Straßen- und Gleisbau noch bis vsl. Ende 2026.
Arbeiten an der Hauptwasserleitung 5
Die Sanierung bzw. der Neubau der Hauptwasserleitung 5 (HW5) ist in Laim seit September 2025 großteils abgeschlossen. Stellenweise, etwa im Autobahnbereich und an Umschlussstellen, dauern die Arbeiten an der HW5 bis vsl. Herbst 2026.
Arbeiten im Bereich der Autobahnbrücke (A96)
Die HW5 liegt derzeit im Bereich der Autobahnbrücke. Vor dem Brückenneubau wird die Wasserleitung östlich der Brücke unter der A96 verlegt. Währenddessen kommt es rund um die Autobahn-Anschlussstelle Laim zu Einschränkungen. Seit Oktober 2024 werden zeitweise Fahrspuren reduziert und die Fahrbahnen verschwenkt, um Platz für das Baufeld herzustellen. Seit März 2025 laufen die Bauphasen auf der Autobahn.

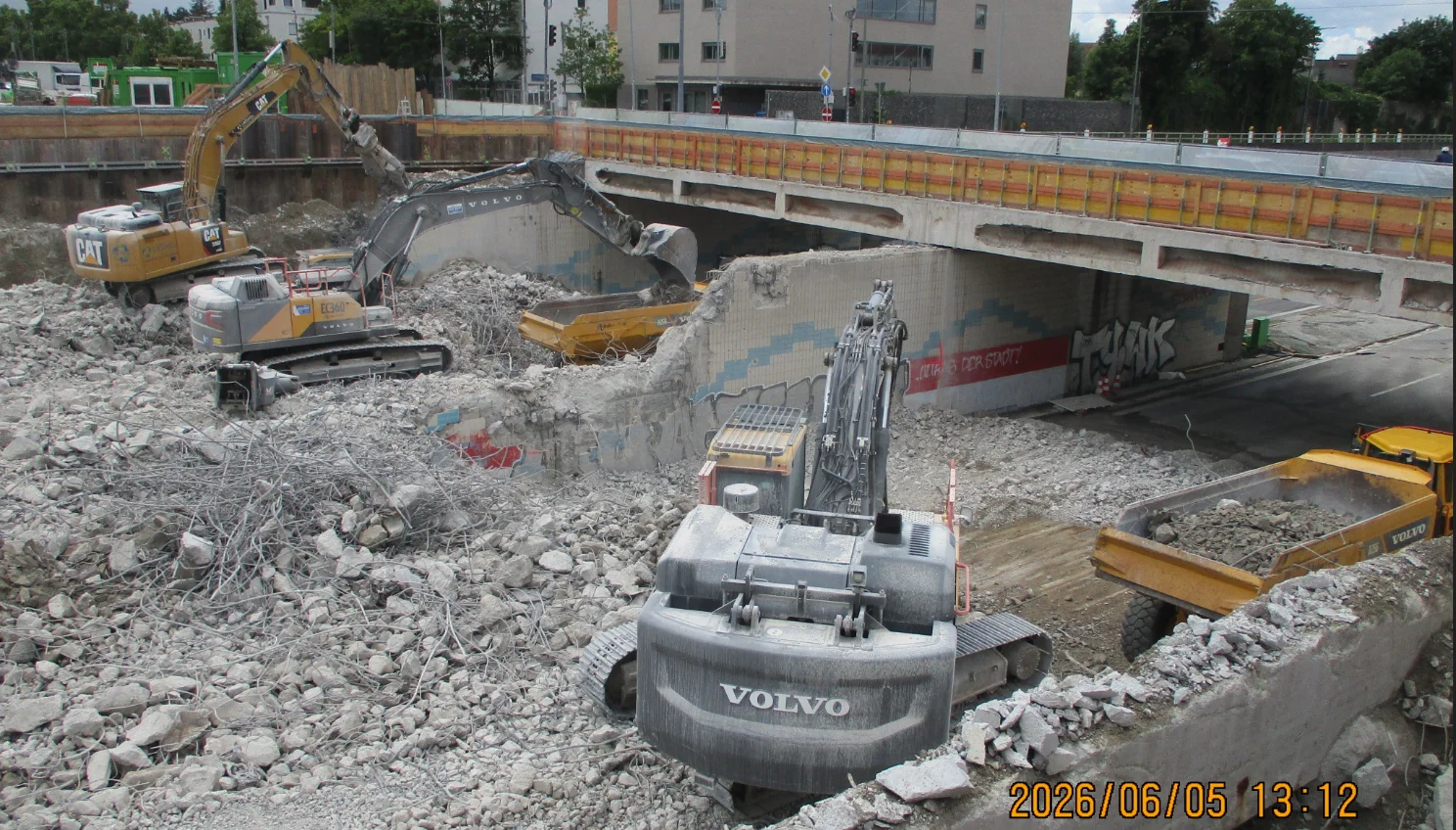

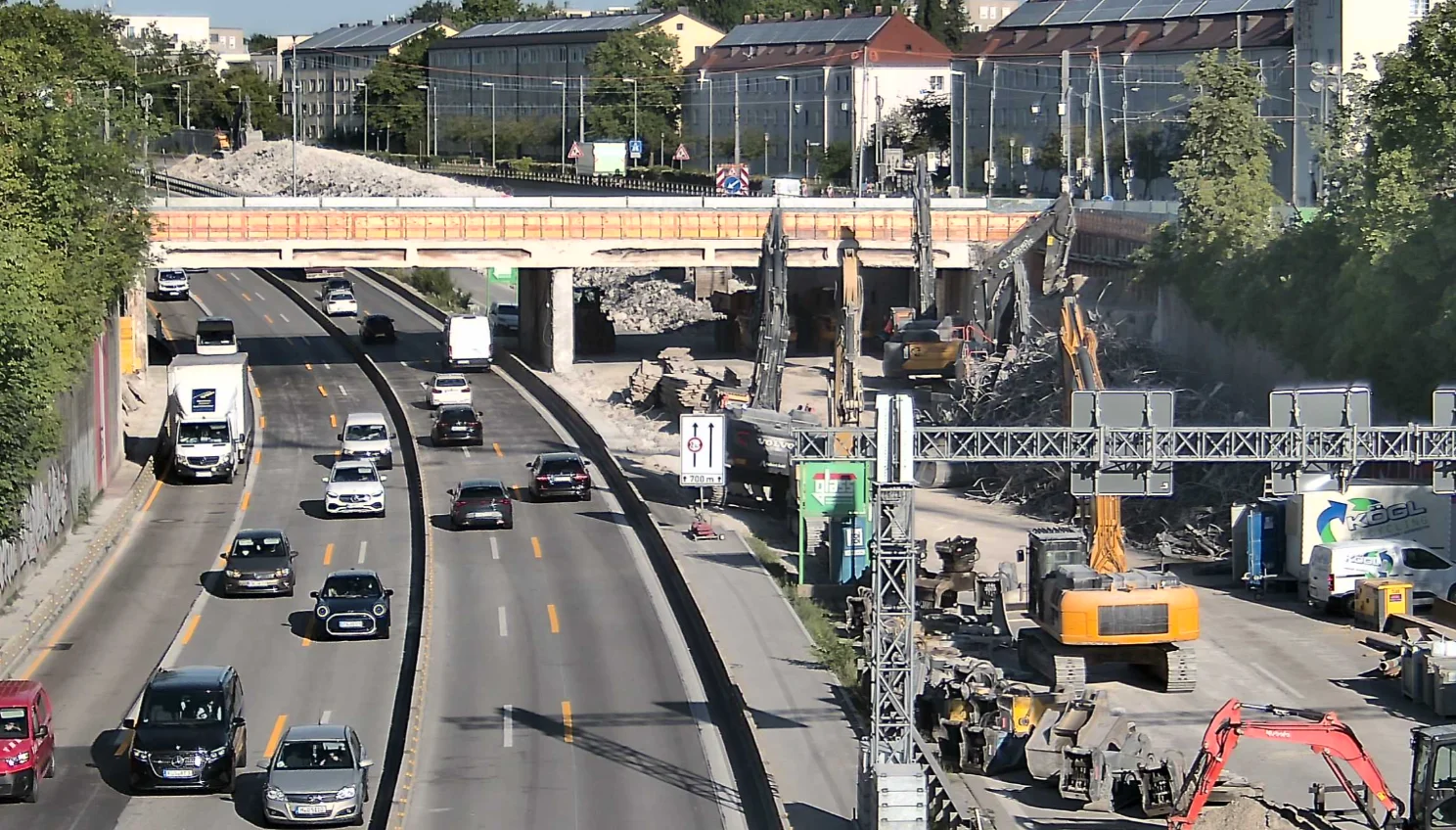

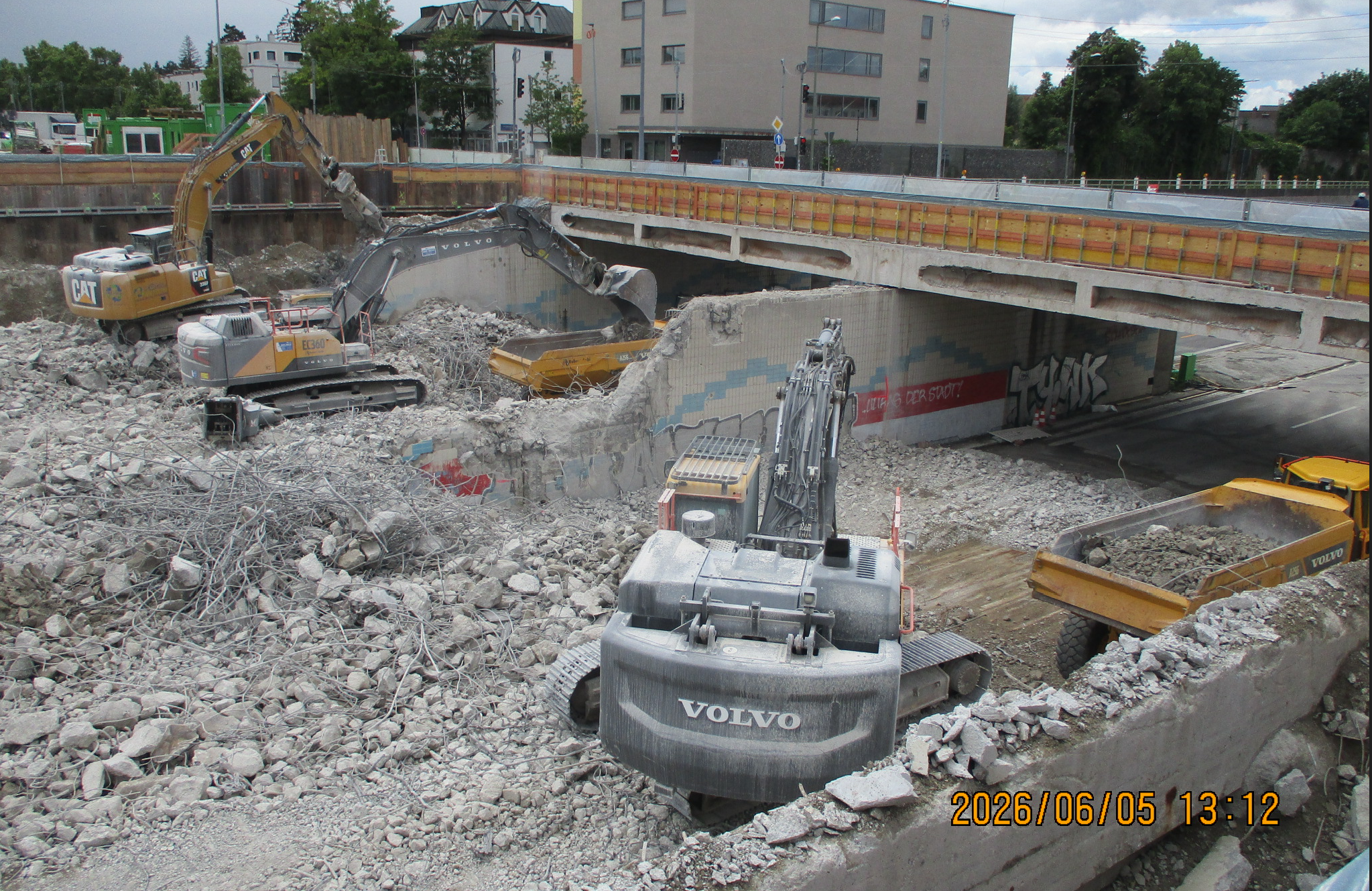

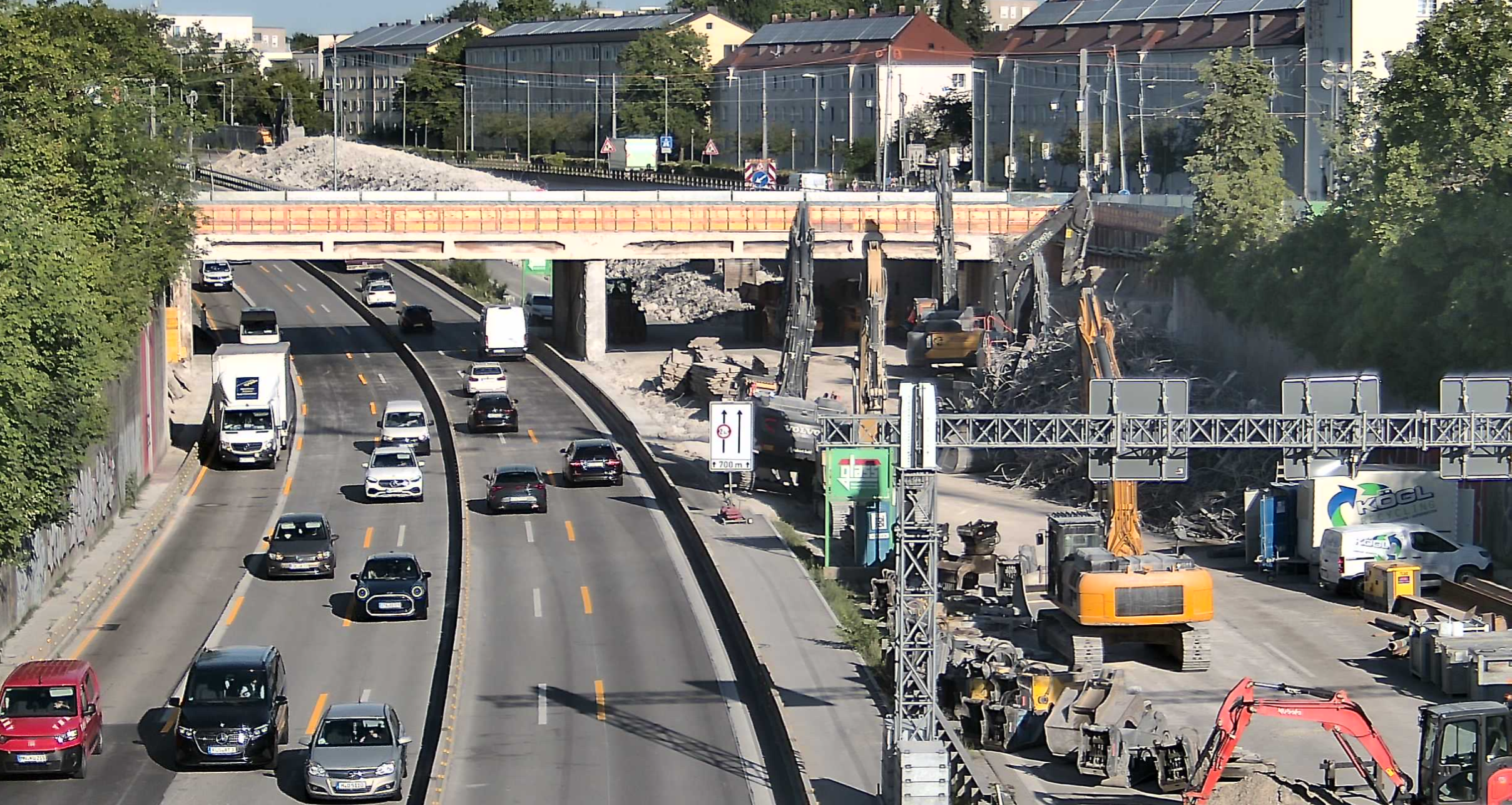

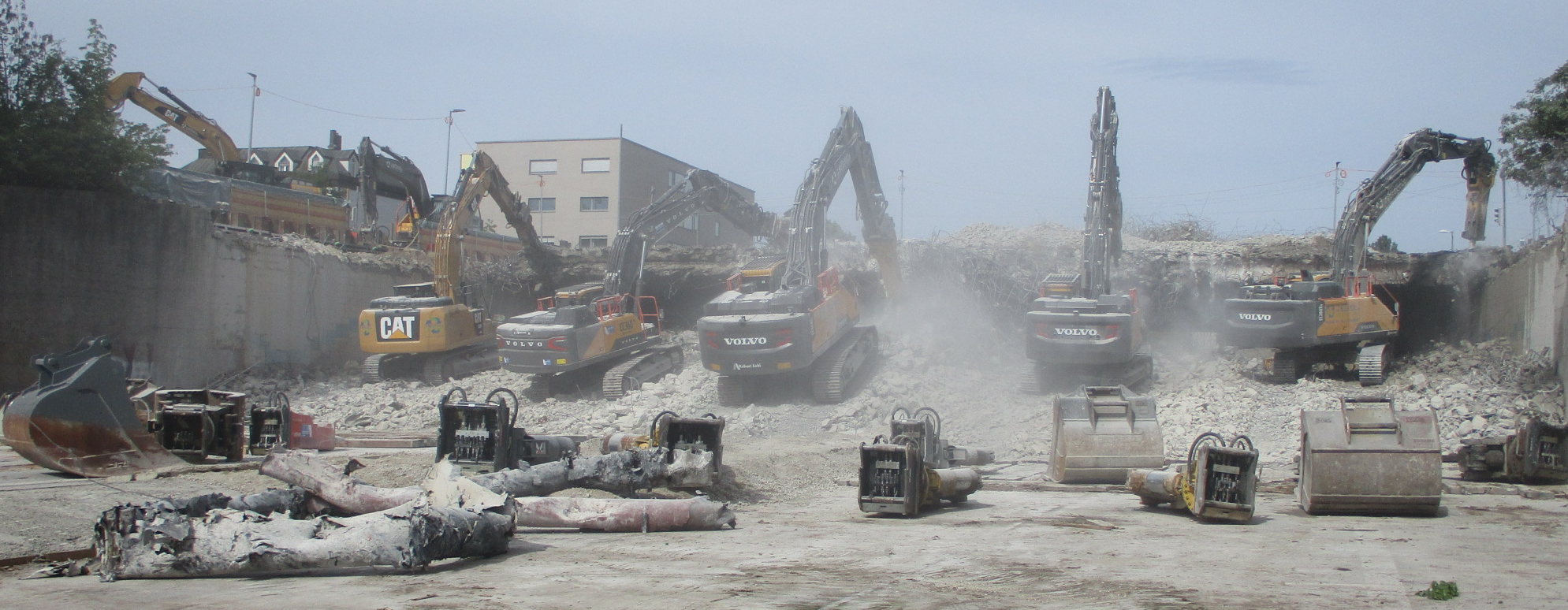

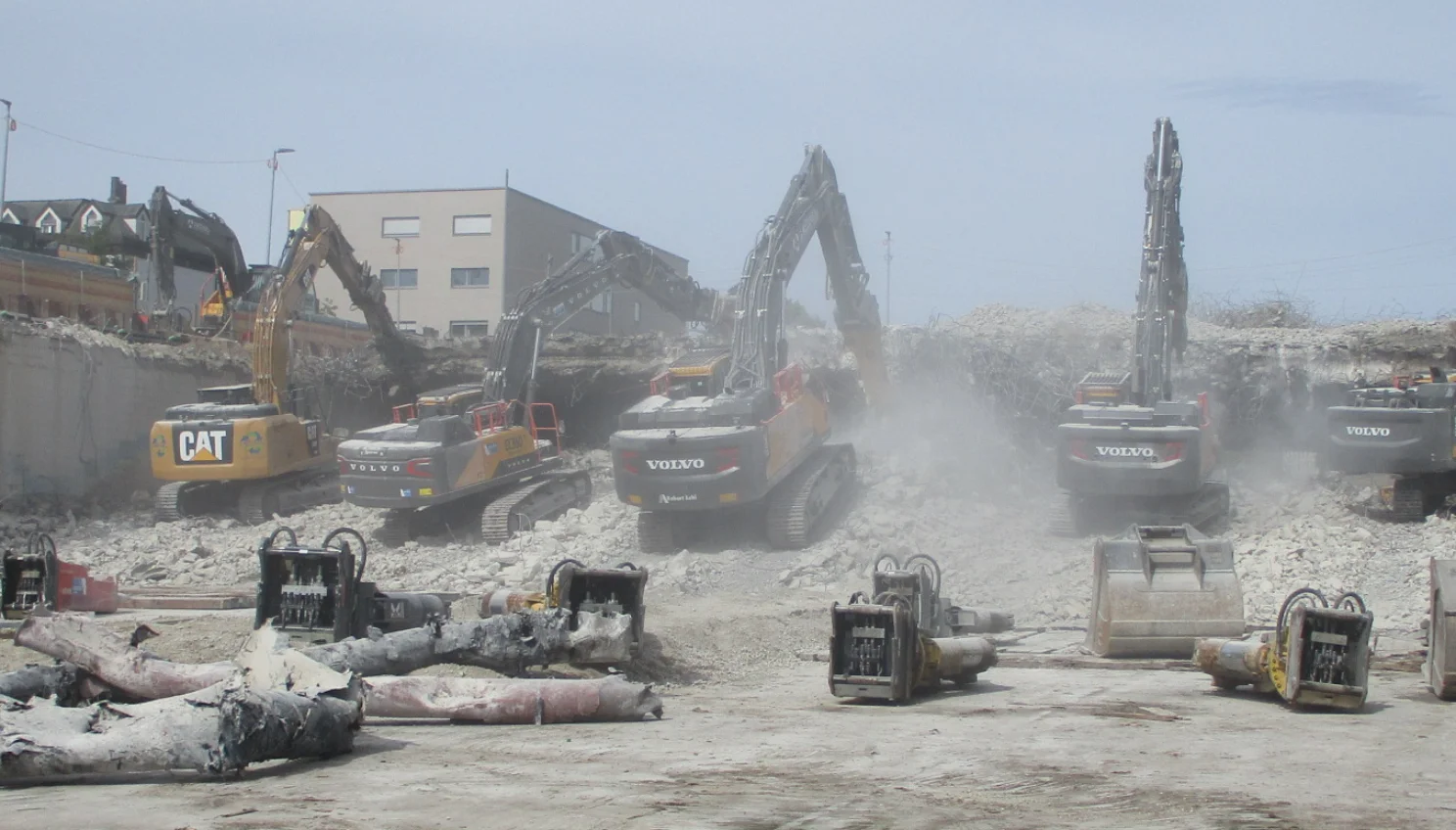

Der östliche Teil der Autobahnbrücke wurde Anfang Juni abgerissen, der Verkehr läuft bis zum Neubau dieses Brückenteils auf der Westseite der Brücke.
Sperrung Helmpertstraße / westliche Fürstenrieder Straße (Perhamerstraße bis Agnes-Bernauer-Straße)
Wir haben die Einfahrt von der Fürstenrieder Straße in die Helmpertstraße bis vsl. Ende September gesperrt.
Zudem haben wir ein Baufeld auf der äußeren Fahrbahn der westlichen Fürstenrieder Straße zwischen Perhamerstraße und Agnes-Bernauer-Straße eingerichtet. Die Grundstücke sind nur noch zu Fuß erreichbar. Der Autoverkehr in südlicher Fahrtrichtung läuft auf einer Fahrspur zwischen Baufeld und Tramgleisen.
Straßenbauarbeiten zwischen Agnes-Bernauer-Straße und Ammerseestraße
Wir haben am 7. Juli die Verkehrsführung so angepasst, dass der Verkehr in beiden Richtungen auf der Ostseite der Fürstenrieder Straße fließt. Die Bauarbeiten finden auf der Westseite der Fürstenrieder Straße statt. Dort wurden Anliegerfahrbahnen eingerichtet.
Abschließend finden noch Arbeiten auf der Ostseite statt, um auch dort den finalen Rad- und Fußweg sowie die Einmündungen herzustellen.
Während der Bauarbeiten werden alle Häuser weiterhin fußläufig erreichbar sein. Jedoch müssen immer wieder Seitenstraßen zeitweise von der Fürstenrieder Straße abgehängt werden. Auch die Zufahrt zu Innenhöfen / Garagenstellflächen kann leider nicht immer gewährleistet werden. Über die genauen Einschränkungen werden wir die betroffenen Haushalte und Gewerbebetriebe frühzeitig informieren.
Die Linie 168 wird in Fahrtrichtung Süden über die Gotthardstraße und Guido-Schneble-Straße umgeleitet.
Bei den Linien 51/151/168 entfällt die Haltestelle Aindorferstraße in Fahrtrichtung Süden.

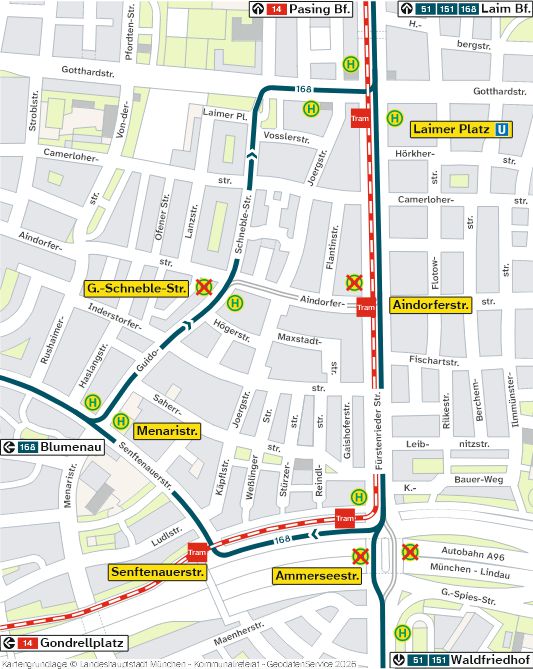

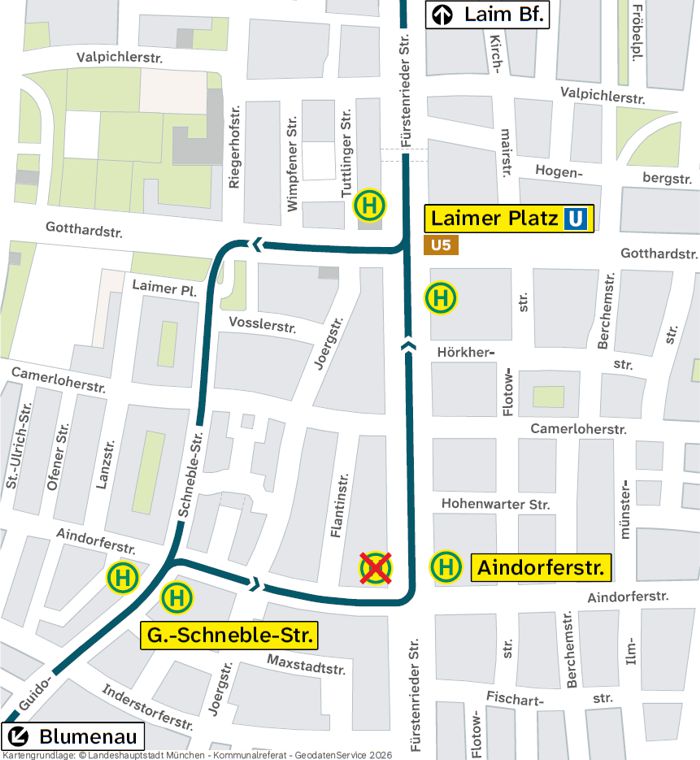

Zur UmleitungskarteVom vsl. 26. August bis vsl. 21. September 2026 gelten folgende Verkehrsführungen:
Fürstenrieder Straße 28 bis 46
Die westliche Fürstenrieder Straße zwischen Agnes-Bernauer-Straße und Valpichlerstraße ist wieder befahrbar.
Fürstenrieder Straße 48 bis 58
Dieser Bereich der westlichen Fürstenrieder Straße ist gesperrt und nur über Geh- und Radwege erreichbar. Die Anlieferung für Gewerbetreibende ist in dem Bereich zwischen der Agnes-Bernauer-Straße bis Valpichlerstraße möglich.
Camerloherstraße
Die Ein- und Ausfahrt aus der westlichen Camerloherstraße in die Fürstenrieder Straße ist ab vsl. 26. August für vsl. zwei Wochen gesperrt.
Fürstenrieder Straße 84 bis 96
In diesem Bereich der westlichen Fürstenrieder Straße ist ein Baufeld eingerichtet. Eine Überfahrt ist nur teilweise möglich. Zufahrten zu Garagen und Einfahrten müssen zeitweise gesperrt werden.
Aindorferstraße
Die Einbahnregelung in der Aindorferstraße ist aufgehoben. Auf die östliche Fahrbahn der Fürstenrieder Straße kann in beiden Richtungen abgebogen werden.
Bitte beachten Sie, dass sich im Zuge des Projektablaufs noch Änderungen der geplanten Baufelder, Verkehrsführungen und Zeiträume ergeben können.
Geänderte Verkehrsführung ab vsl. 21. September
Ab vsl. 21. September 2026 wird der Verkehr wieder auf beiden Seiten der Fürstenrieder Straße geführt. Auf der Ostseite verläuft der Verkehr in Richtung Norden, auf der Westseite in Richtung Süden.
Kreuzung: Fürstenrieder Straße und Gotthardstraße
Die in unserem in Laim verteilten Schreiben angekündigte Sperrung der Überfahrt von der Gotthardstraße über die Fürstenrieder Straße verzögert sich und ist aktuell im Laufe des Oktobers vorgesehen.
Straßensperrungen: Östliche Fürstenrieder Straße und Querstraßen

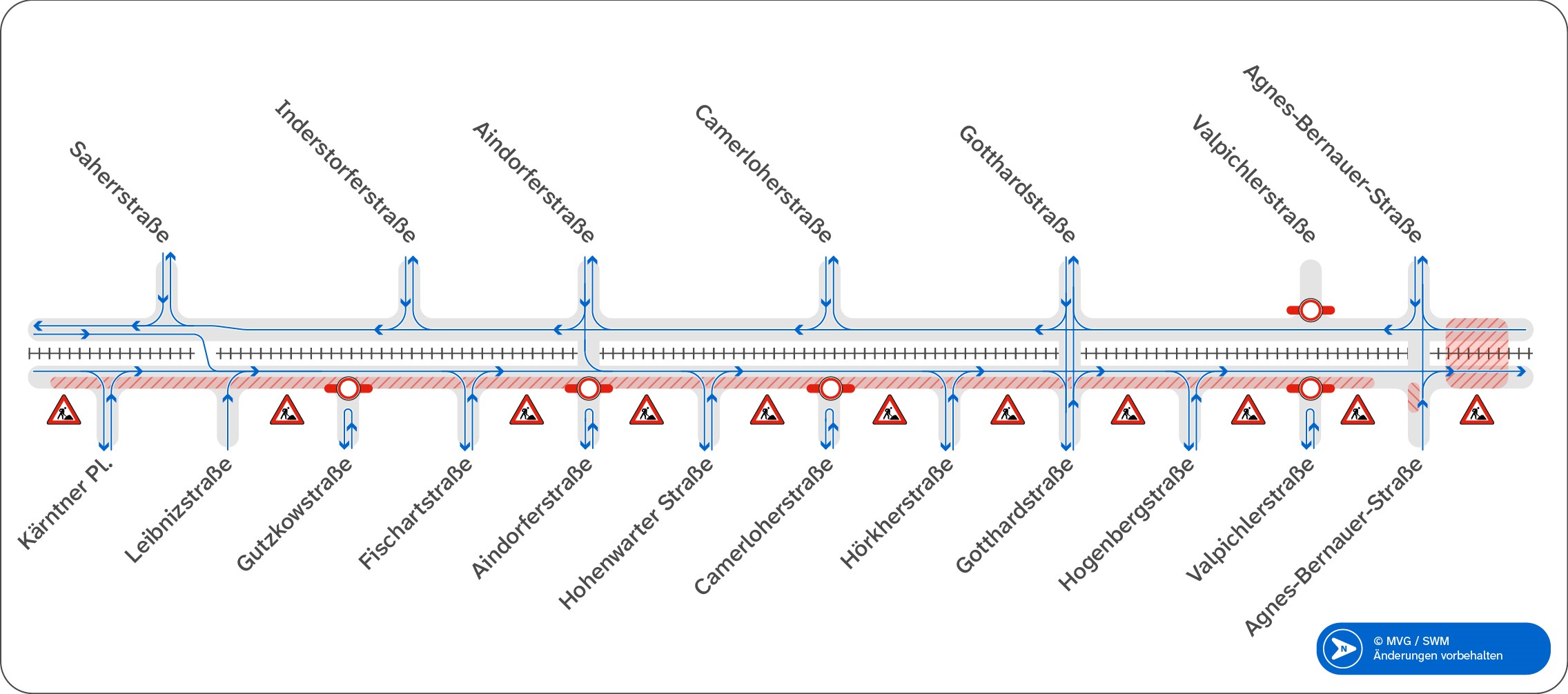

Von vsl. 21. September bis 30. Oktober 2026 sind die Ein- und Ausfahrten zwischen der östlichen Fürstenrieder Straße und den Querstraßen Gutzkowstraße, Aindorferstraße, Camerloherstraße und Valpichlerstraße gesperrt. Auch die Fuß- und Radwegverbindungen über diese Einmündungen können nicht genutzt werden. Bitte nutzen Sie in dieser Zeit die Querstraßen Leibnizstraße, Fischartstraße, Hohenwarter Straße, Hörkherstraße und Hogenbergstraße.
Von vsl. 2. November bis 18. Dezember 2026 sind die Ein- und Ausfahrten zwischen der östlichen Fürstenrieder Straße und den Querstraßen Leibnizstraße, Fischartstraße, Hohenwarter Straße, Hörkherstraße und Hogenbergstraße gesperrt. Auch die Fuß- und Radwegverbindungen über diese Einmündungen können in diesem Zeitraum nicht genutzt werden. Bitte nutzen Sie in dieser Zeit die Querstraßen Gutzkowstraße, Aindorferstraße, Camerloherstraße und Valpichlerstraße.
Neubau U-Bahn-Ausgang Laimer Platz
Anfang September haben am U-Bahnhof Laimer Platz die Arbeiten für den Neubau des Nordwest-Ausgangs begonnen. Die Arbeiten finden in der Gotthardstraße zwischen Fürstenrieder Straße und Joergstraße statt. Die lärmintensiveren Verbauarbeiten starten vsl. am 28. September. Die Inbetriebnahme des neuen U-Bahn-Aufgangs ist derzeit für Mitte 2027 vorgesehen.
Sperrung Veit-Stoß-Straße
Von vsl. 21. September muss die Ein- und Ausfahrt von der Fürstenrieder Straße in die Veit-Stoß-Straße für vsl. vier Wochen gesperrt werden.
Sperrung westliche Valpichlerstraße
Von vsl. 18. September bis vsl. 19. Oktober muss die Ein- und Ausfahrt von der Fürstenrieder Straße in den westlichen Teil der Valpichlerstraße gesperrt werden.
Für die Dauer der Sperrung wird die Einbahnregelung in diesem Bereich aufgehoben, sodass die Zufahrt auch über die Riegerhofstraße, Wimpfener Straße und Tuttlinger Straße erfolgen kann.
Während der Bauarbeiten kommt es regelmäßig zu Verlegungen der Bushaltestellen der Linien 51, 151 und 168.
Eine aktuelle Übersicht dazu finden Sie auf mvg.de.
Nymphenburg
Sperrung Winfriedstraße

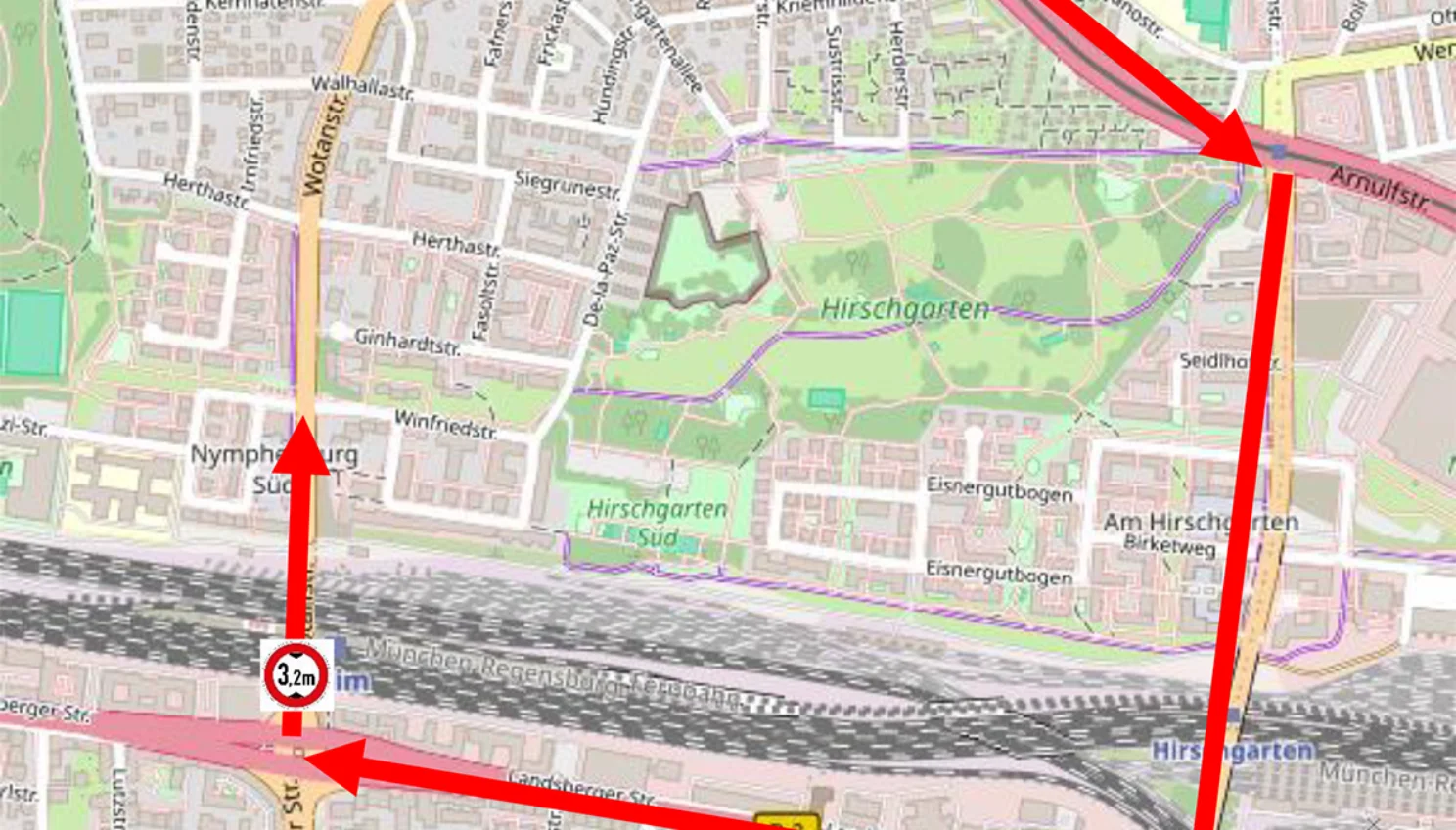

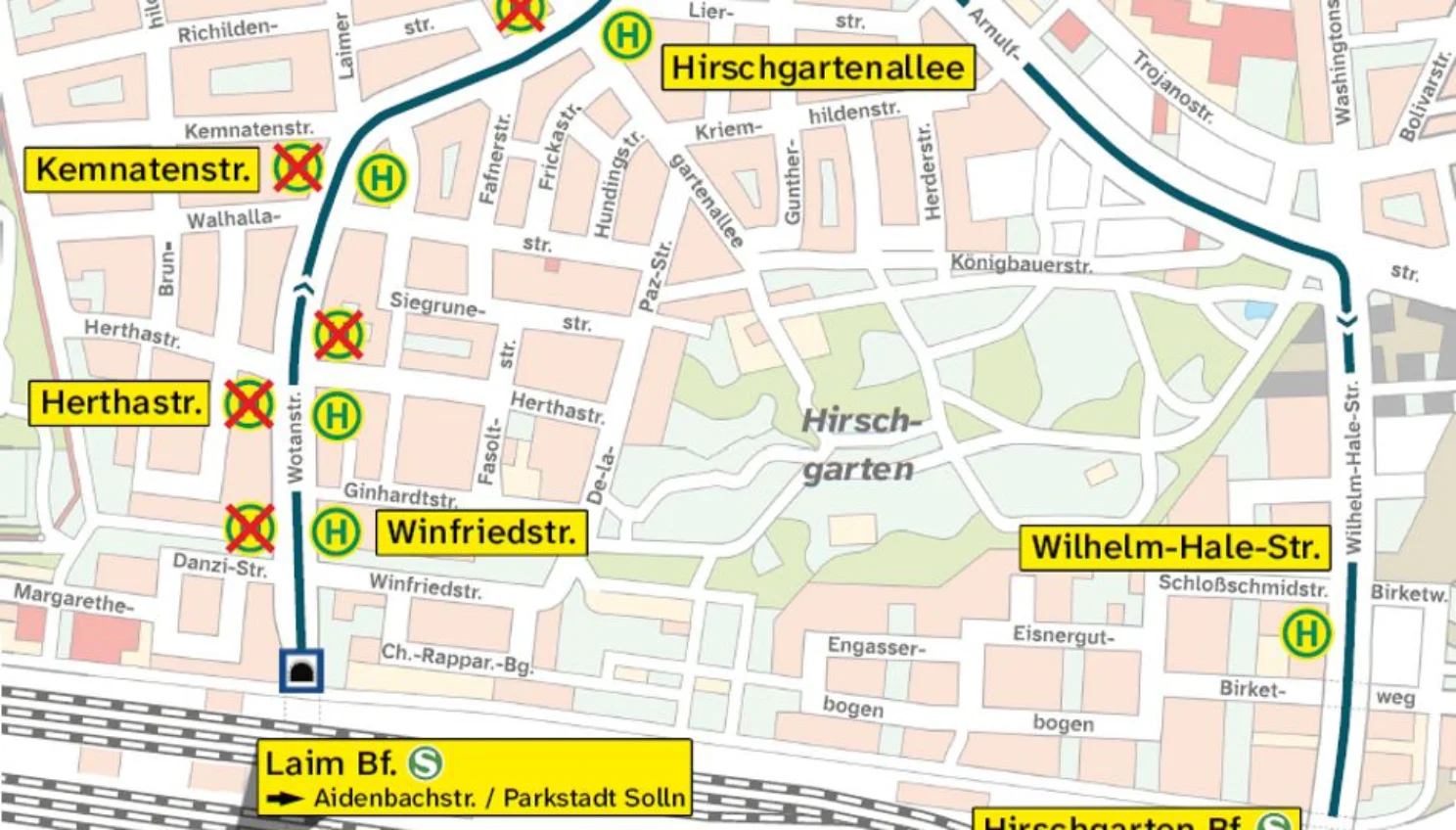

Die Ein- und Ausfahrt aus der Wotanstraße in die Winfriedstraße muss vom 3. September für ca. 6 Wochen gesperrt werden. Der Fuß- und Radweg wird in beide Richtungen aufrechterhalten. Die Umleitung für den Individualverkehr erfolgt über die De-la-Paz-Straße und die Herthastraße.
Sendling-Westpark / Hadern
Wir haben in der zweiten Oktoberhälfte 2024 mit der Einrichtung der ersten Verkehrsphase für die bauvorbereitenden Maßnahmen im Bereich zwischen der Autobahn A96 (Höhe Ammerseestraße) und dem Übergang in die Boschetsrieder Straße kurz vor den Kreuzhofbrücken (A95) begonnen.
Hierbei kommt es u.a. zu folgenden Maßnahmen:
- Reduzierung auf eine nutzbare Fahrspur je Richtung in der Fürstenrieder Straße
- Verkehrliche Einschränkungen im Bereich der Kreuzung Fürstenrieder Straße / Würmtalstraße
- Bau von provisorischen Straßenlaternen
- Ausbau und Asphaltierung des Mittelteilers inkl. Straßenbeleuchtung
- 117 Baumfällungen, die sukzessive während des Baufortschritts erfolgen
- Bau der provisorischen Ampelanlagen
- Beginn der Verlegung von Versorgungsleitungen (Sparten)

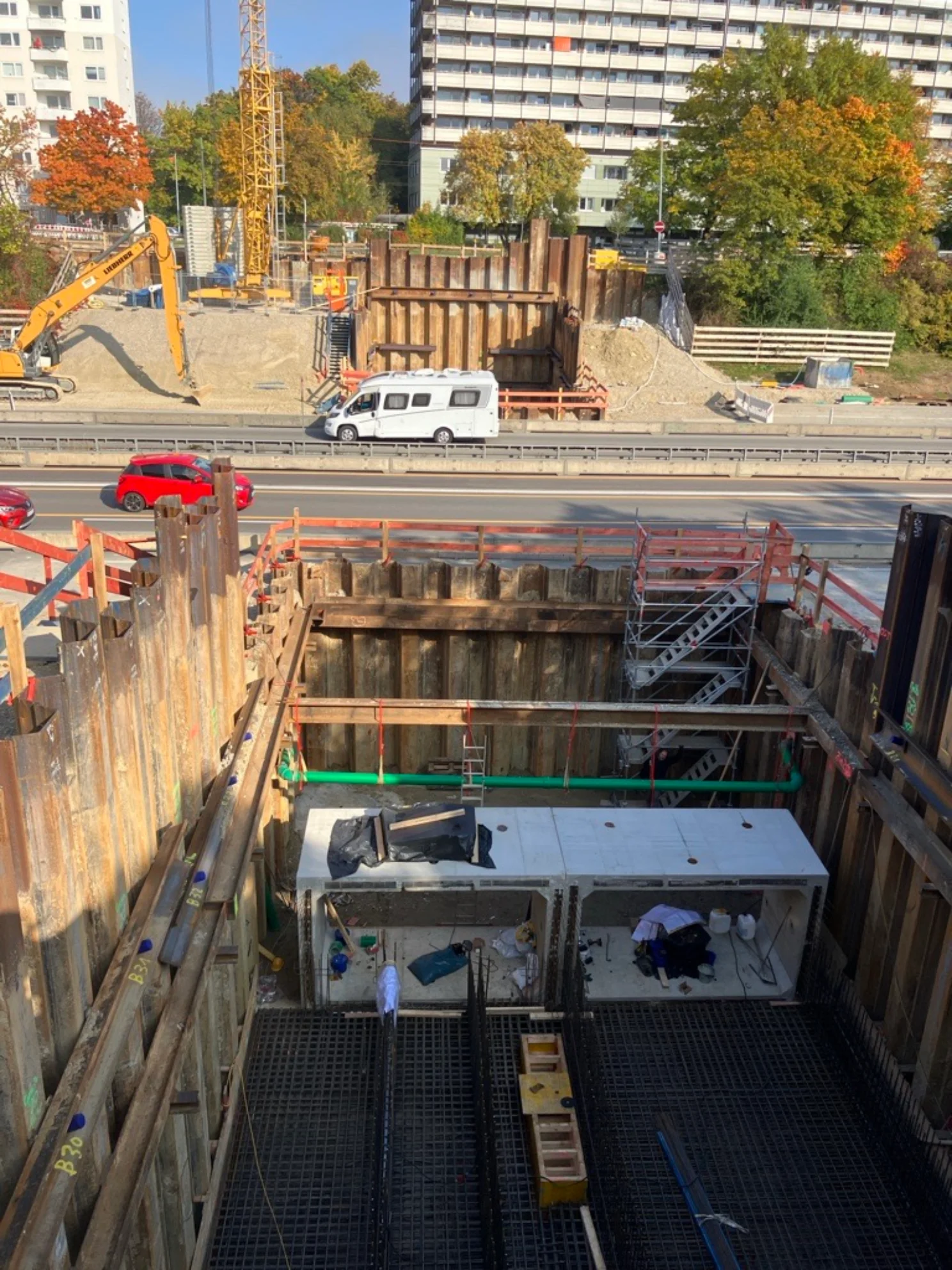

Rückbau Waldfriedhof-Unterführung
Die Fuß- und Radweg-Unterführung am Waldfriedhof Haupteingang wird derzeit zurückgebaut. Am Stefan-Zweig-Weg wurde eine provisorische Ampelanlage gebaut.

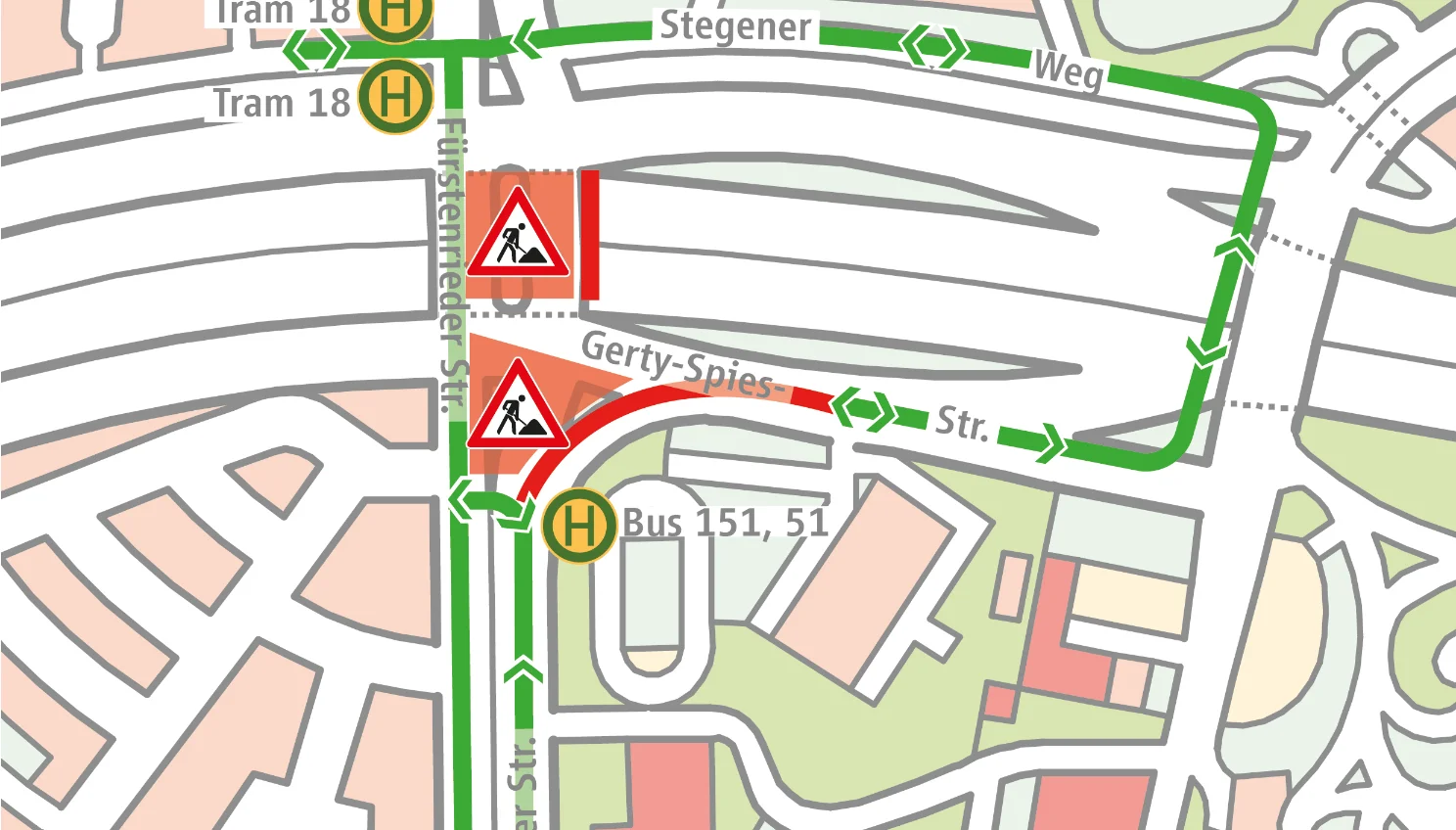

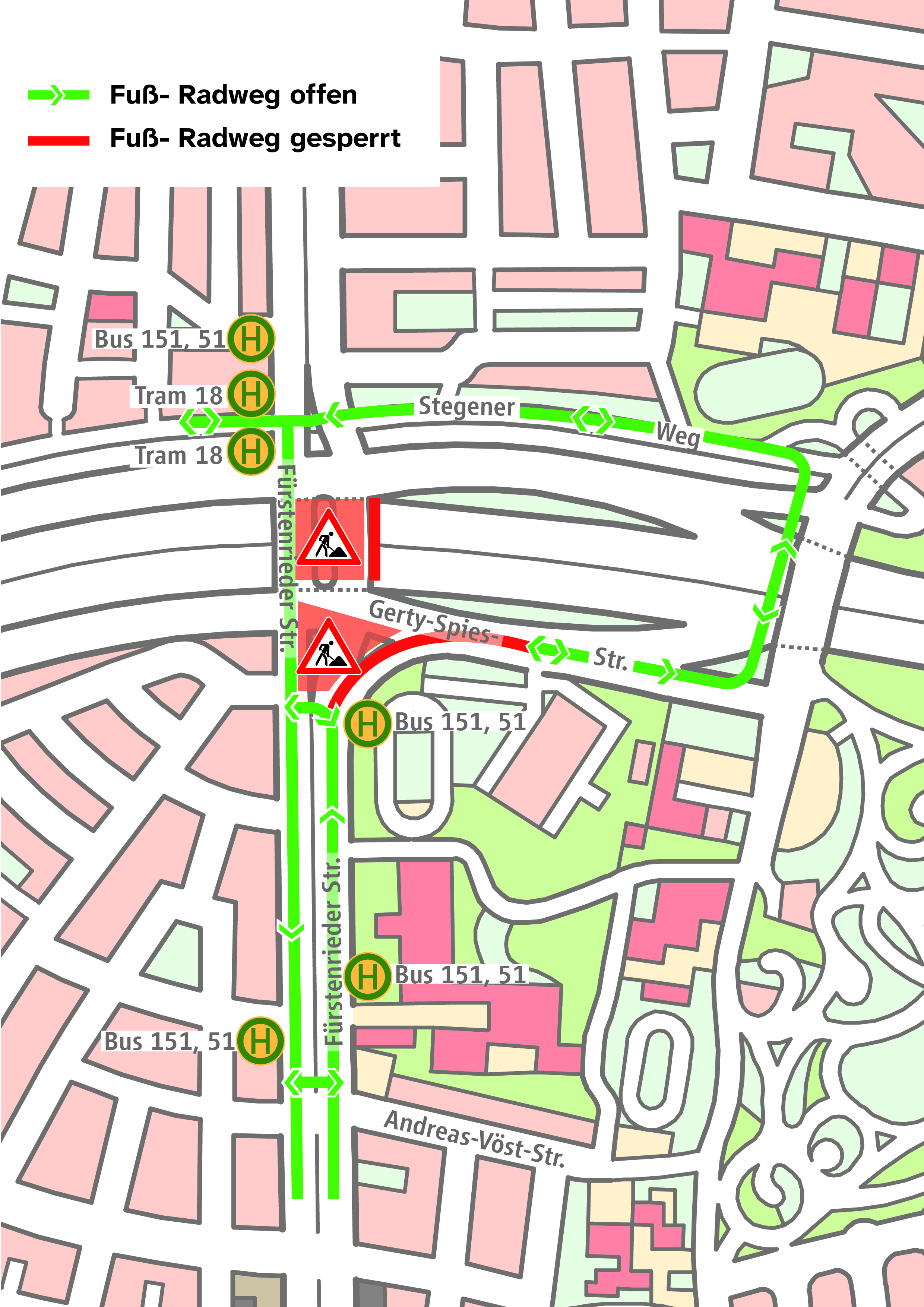

Sperrung Gerty-Spies-Straße
Seit Dezember 2024 ist der Geh- und Radweg in der Gerty-Spies-Straße zwischen Fürstenrieder Straße und Westendstraße gesperrt. Fußgänger*innen und Radfahrer*innen nutzen eine Umleitung über den Stegener Weg (nördlich) oder den Friedrich-Brugger-Weg (südlich).
Sperrung A96-Zufahrt
Die oberirdische Zufahrt über die Garmischer Straße auf Höhe der Ammerseestraße auf die Autobahn A96 ist bis zum Ende sämtlicher Bauarbeiten an der A96-Brücke vsl. 2028 gesperrt. Die Autobahnzufahrt erfolgt ausschließlich durch den Luise-Kiesselbach-Tunnel.

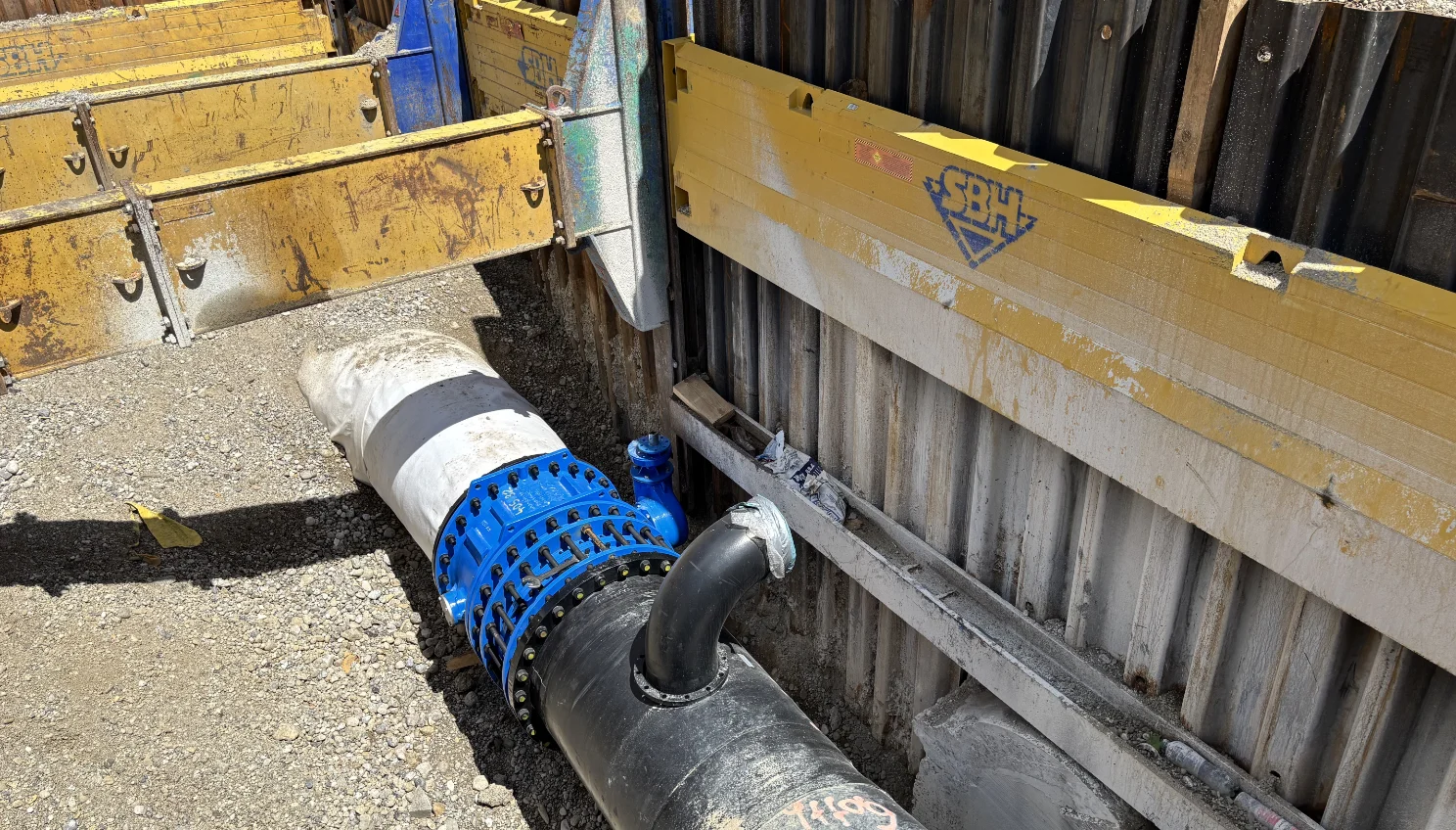

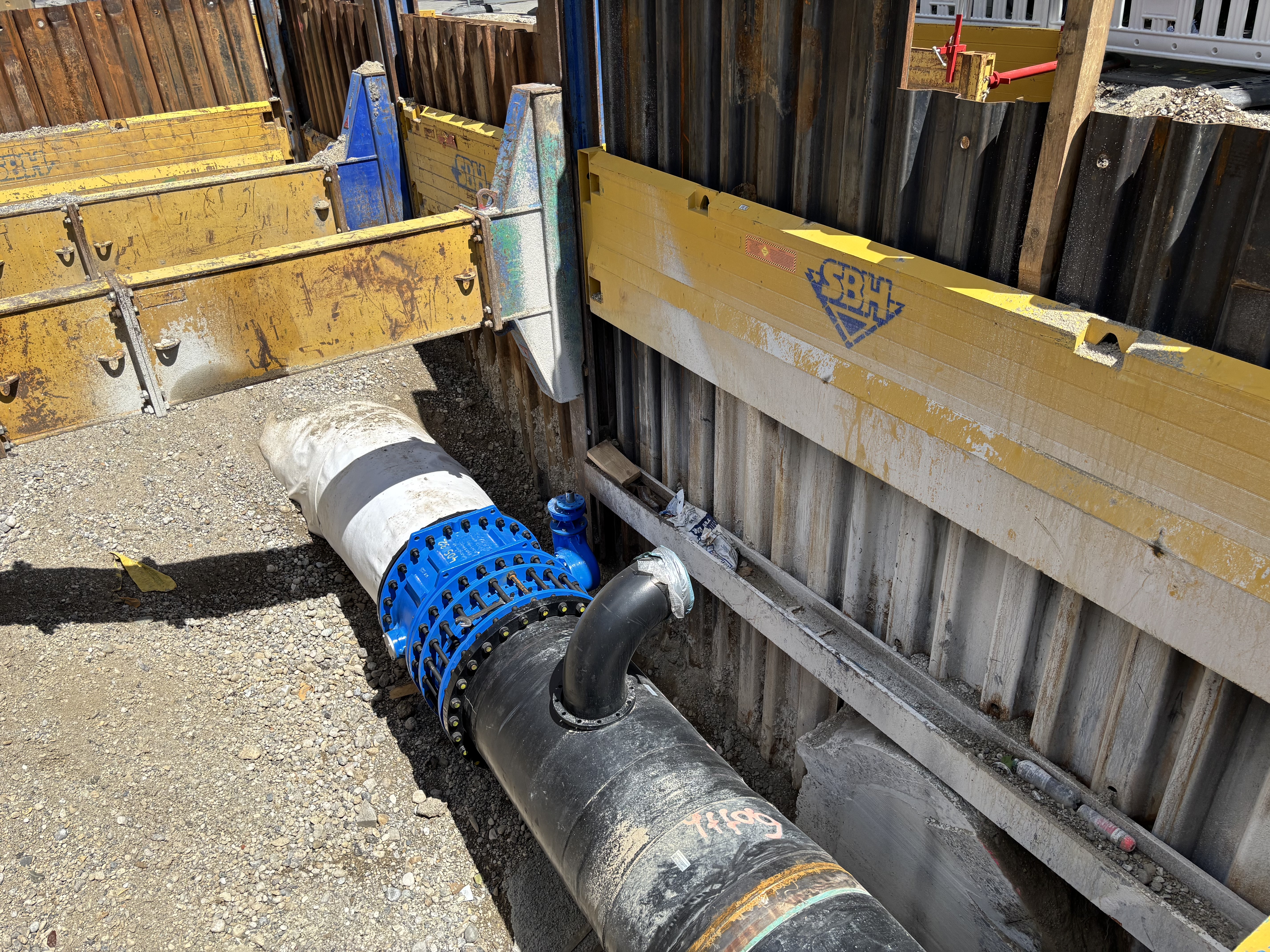

Arbeiten an der Hauptwasserleitung 5
Wir arbeiten derzeit zwischen Ehrwalder Straße und Kreuzhof auf der Ostseite der Fürstenrieder Straße an der Hauptwasserleitung 5 (HW5). Die Überquerung der Kreuzung Fürstenrieder Straße / Würmtalstraße erfolgt in mehreren Bauphasen.
Die Arbeiten an der HW5 in diesem Abschnitt werden bis vsl. Herbst 2026 andauern.
Kreuzung Ehrwalder Straße / Guardinistraße
Für Arbeiten an der Hauptwasserleitung 5 im Bereich des U-Bahnhofs Holzapfelkreuth ist seit 3. August für vsl. zwei Monate die direkte Überfahrt über die Fürstenrieder Straße an der Kreuzung Ehrwalder Straße / Guardinistraße nicht möglich.
Nördlich und südlich der Kreuzung werden Wendemöglichkeiten sowie ein Übergang für Fußgänger*innen und Radfahrer*innen eingerichtet. Die Bushaltestellen werden auf Höhe des Übergangs platziert.
Sperrung Taeutterstraße
Am 10. September musste die Ein- und Ausfahrt von der Fürstenrieder Straße in die Taeutterstraße für mehrere Wochen gesperrt werden.
Im Rahmen des Baus der Hauptwasserleitung 5 müssen die Buslinien 160 und 268 zwischen Kornwegerstraße und Waldfriedhof in Fahrtrichtung Osten über Holzapfelkreuth umgeleitet werden. Dazu wurden in der Kornwegerstraße und Würmtalstraße Halteverbote eingerichtet. Zudem wurden am Waldfriedhof einige Bus-Haltestellen verlegt. Die Umleitung, Haltestellen-Verlegung sowie Halteverbote gelten vom 10. März bis voraussichtlich 30. Oktober 2026.
Obersendling
Bauvorbereitende Maßnahmen
Voraussichtlich ab Oktober 2026 starten die ersten bauvorbereitenden Arbeiten. Dazu gehören unter anderem:
- Bau von provisorischen Straßenlaternen
- Ausbau des Mittelteilers inkl. Straßenbeleuchtung
- Baumfällungen, die sukzessive während des Baufortschritts erfolgen
- Aufstellen von Baumschutzzäunen
- Bau eines provisorischen Busbahnhofs beim Ratzingerplatz
Ab vsl. Januar 2027 folgen Entwässerungsarbeiten. Mit dem Straßen- sowie Gleisbau wird vsl. ab Juli 2027 begonnen.
Ab Oktober sind die ersten Baumfällungen im Bereich Aidenbachstraße (12 Bäume), Ratzingerplatz (4 Bäume) und im Mittelteiler der Boschetsrieder Straße (4 Bäume) notwendig.
Sanierung Boschetsrieder Unterführung
Seit Oktober 2025 wird für Sanierungsarbeiten an der Unterführung Kreuzhofbrücken / Boschetsrieder Straße die Autobahn-Ausfahrt (A95) Kreuzhof stadtauswärts gesperrt. Der Verkehr wird ab dem Luise-Kiesselbach-Tunnel / Heckenstallertunnel über die Murnauer Straße umgeleitet. Die Bauarbeiten dauern bis voraussichtlich Frühjahr 2027.
Fernwärmearbeiten Aidenbachstraße
Seit 2. März laufen Fernwärmearbeiten zwischen Ratzingerplatz und Gmunder Straße. Während der Bauzeit (vsl. bis Ende 2026) ist die Aidenbachstraße in diesem Abschnitt nur einspurig befahrbar.
Die P+R-Anlage Aidenbachstraße ist bis vsl. Ende November komplett gesperrt. Während dieses Zeitraums ist auch die Gmunder Straße gesperrt. Für die Erreichbarkeit des Fahrradkellers des Thomas-Mann-Gymnasiums wird nach den Sommerferien ein Ersatzradweg eingerichtet.
Die Einschränkungen werden sich auch auf den Lieferverkehr auswirken. Für diesen richten wir spezielle Kurzzeitparkzonen in der Fürstenrieder Straße ein. Die Lieferzonen werden gesondert ausgeschildert. Denn wie die Baufelder werden auch die Lieferzonen ihre Position immer wieder wechseln.
Die Lieferzonen befinden sich im Innenbereich zwischen den Baufeldern, wenn außen gebaut wird, und im Außenbereich, wenn innen gebaut wird. Grundsätzlich bemühen wir uns, so viele Lieferzonen wie möglich offenzuhalten. Zeitweise werden die räumlichen Verhältnisse aber sehr beengt sein. Lieferunternehmen müssen sich also auf längere, wechselnde und beengte Wege einstellen.
Den Zugang zu Häusern, Grundstücken und Feuerwehrzufahrten sowie die Rettungswege werden wir über die gesamte Bauzeit hinweg sicherstellen. Bitte beachten Sie jedoch, dass sich die Führung und die Platzverhältnisse bei Fuß- und Radwegen während der Bauzeit immer wieder ändern können.
Wir bauen die Tram-Westtangente grundsätzlich tagsüber. Es kann bei Baumaßnahmen dieser Größenordnung jedoch Situationen geben, in denen Arbeiten in der Nacht, am Wochenende oder an Feiertagen notwendig werden, etwa aufgrund von Beschleunigungsmaßnahmen bei Bauverzug oder bei einzelnen örtlichen Baumaßnahmen, die zeitlich eng eingrenzbar sind.
Sobald wir Versorgungsleitungen im Außenbereich der Straße verlegen, reichen die Baufelder mitunter bis an die Gebäude heran, v.a. im Abschnitt zwischen Gotthardstraße und Agnes-Bernauer-Straße, so dass auch Parkplätze entfallen. Kurzzeitparkmöglichkeiten richten wir in Absprache mit der Straßenverkehrsbehörde überall dort ein, wo es der Bauablauf möglich macht
Digitale Baustellenkarte
Auf der Baustellenkarte der Landeshauptstadt München sind aktuelle und künftige Arbeiten der kommenden Wochen eingezeichnet. Die Karte wird laufend aktualisiert.

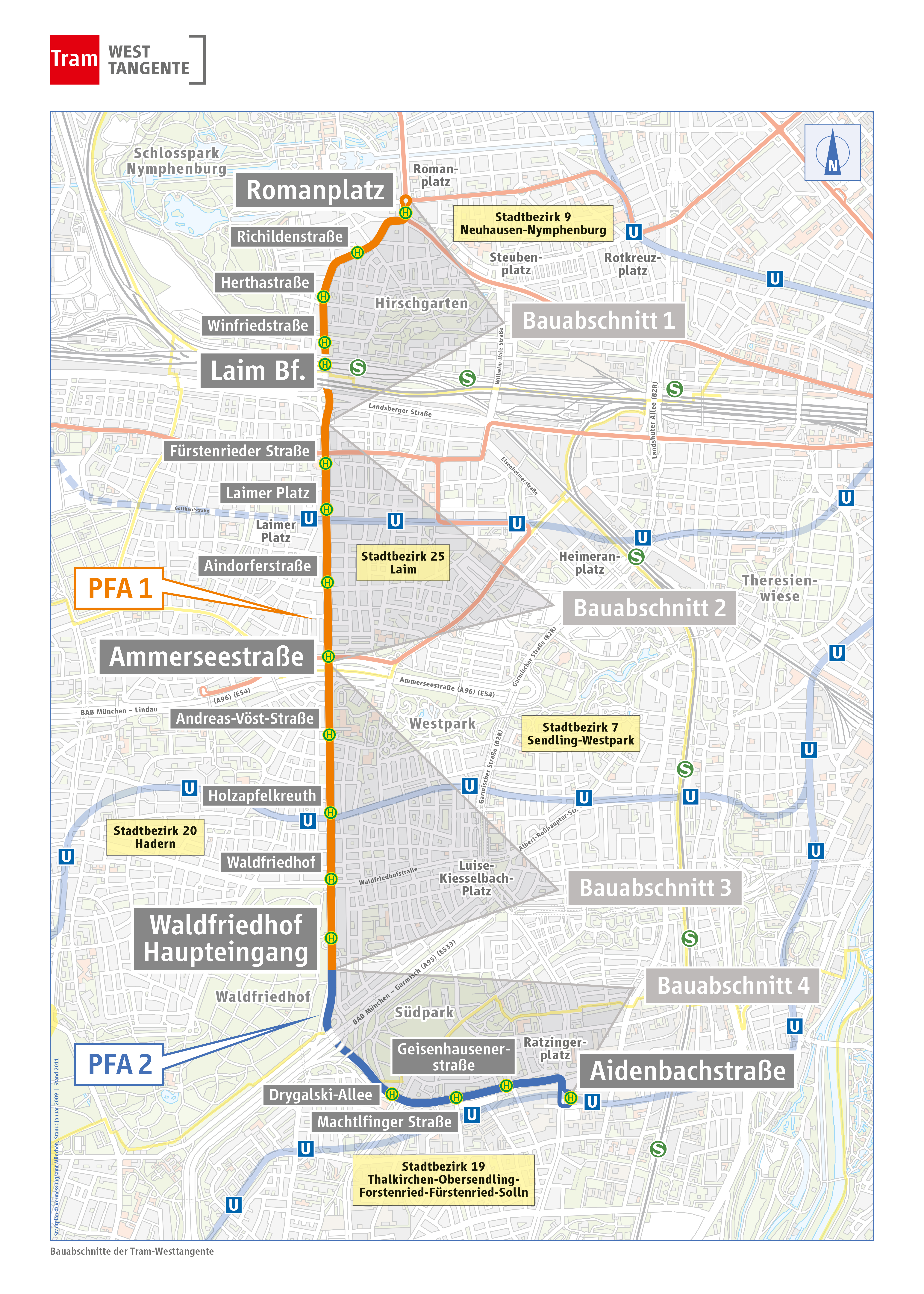

Die Bauabschnitte
Wir haben die Tram-Westtangente in vier Bauabschnitte unterteilt, in denen auch parallel gearbeitet wird.
Wir haben im Frühjahr 2024 mit dem Bauabschnitt II in Laim begonnen - erste Vorabmaßnahmen laufen zudem in den Bauabschnitten I und III.
Das Bauverfahren

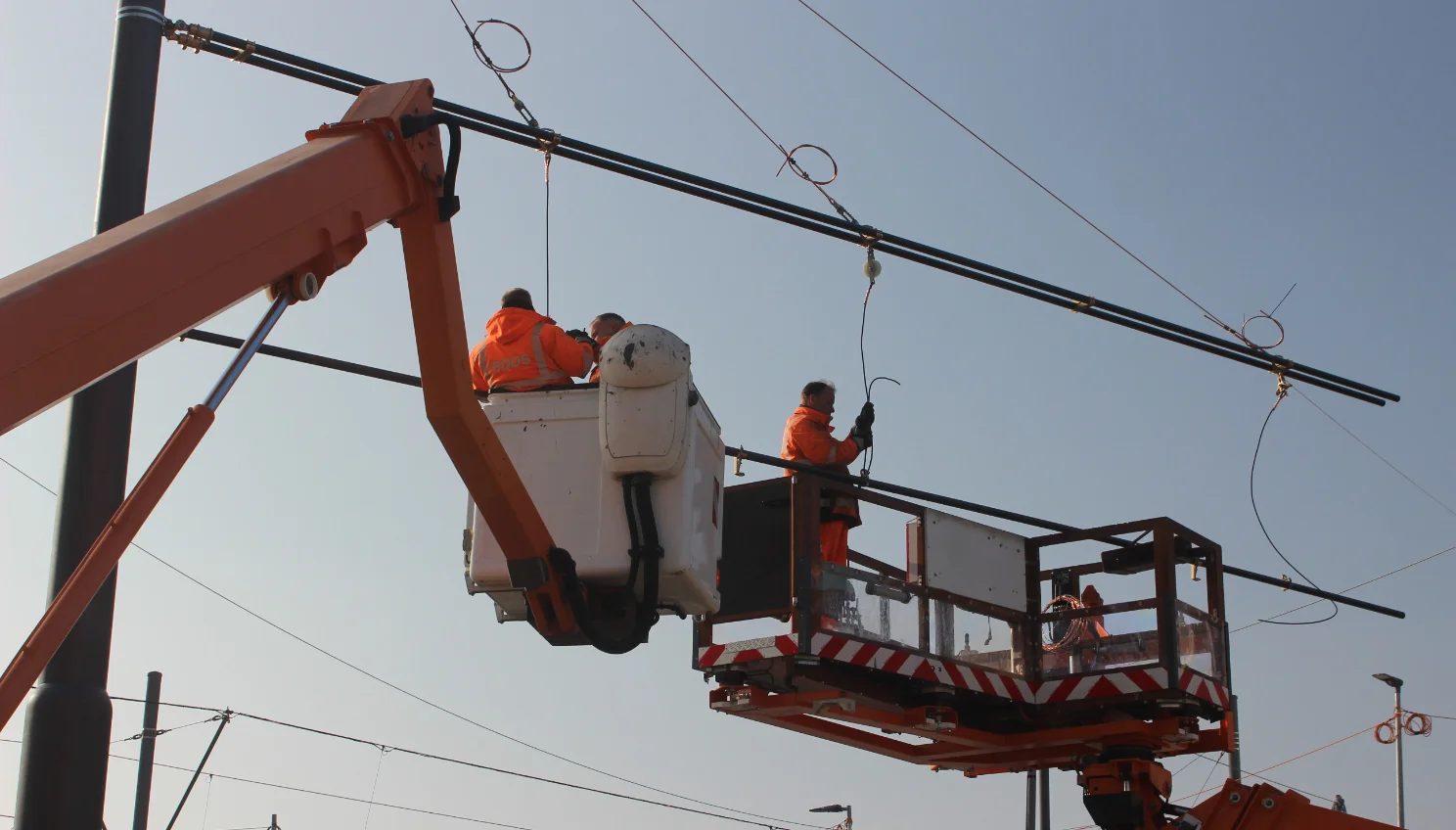

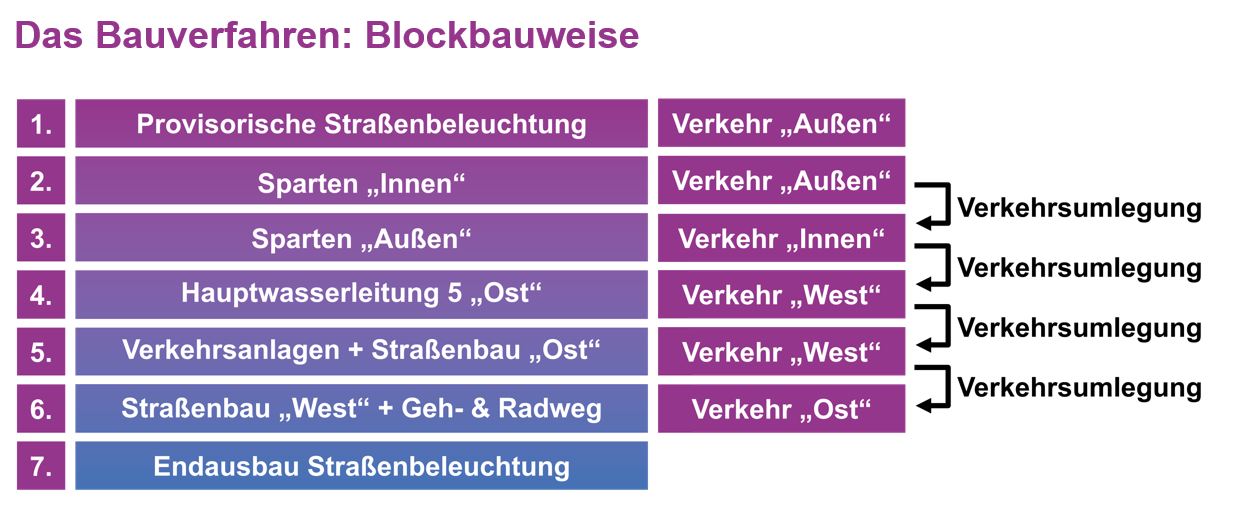

Die Tram-Westtangente wird im Bauverfahren "Blockbauweise" in vorab definierten Baufeldern errichtet. Um die Terminpläne einhalten zu können, bauen wir in verschiedenen Bauabschnitten teilweise in simultaner Bauweise.
Nach dem Aufbau der provisorischen Straßenbeleuchtung werden zunächst die Versorgungsleitungen (Sparten) sowie die Hauptwasserleitung 5 verlegt. Die Verkehrsanlage, zu der Gleise, Oberleitung und Haltestellen gehören, bauen wir zusammen mit den inneren Autospuren, während wir den laufenden Straßenverkehr auf die äußeren Spuren verschwenken.
Die Geh- und Radwege werden zusammen mit der äußeren Spur erneuert. In dieser Zeit läuft der Straßenverkehr über die fertige innere Spur. Zum Abschluss stellen wir die endgültige Straßenbeleuchtung her.
